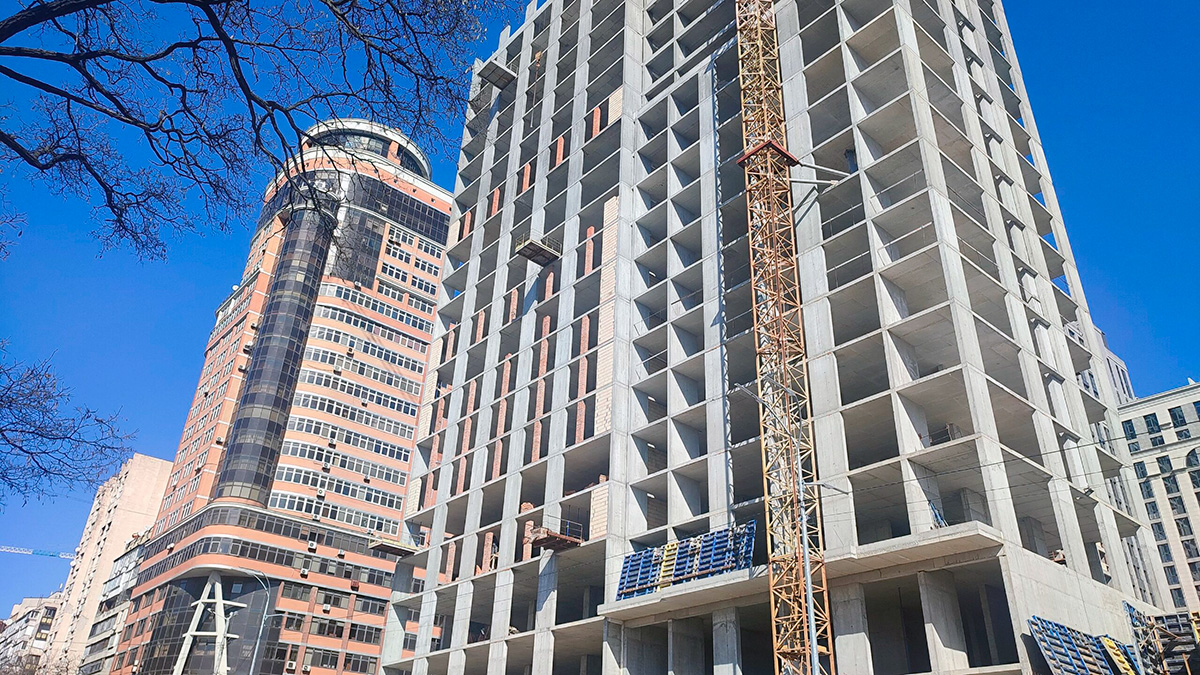

Хід будівництва ЖК Stanford у Києві: що змінилося за пів року – 2026

Хід будівництва ЖК Stanford у Києві: що змінилося за пів року – 2026

Аналіз шести звітів про хід будівництва житлового комплексу Stanford, що охоплюють період з березня по липень 2026 року, дозволяє простежити динаміку виконання робіт у ключових секціях та на паркінгу, а також виявити певні невідповідності та нові показники, представлені у звіті від 4 серпня, який охоплює роботи, виконані протягом липня. Забудовником проєкту є компанія Perfect Group, а сам ЖК розташований у Печерському районі Києва, поблизу станції метро «Палац Україна». Важливо зазначити, що порівняння показників проводилося виключно для тих даних, які можна було коректно зіставити, уникаючи кількісної динаміки там, де звіти містили різні обсяги або формулювання робіт.

Ключові зміни та прогрес за липень

Паркінг:

У липневому звіті плита перекриття над -1 поверхом була виконана на 50%. Натомість, у поточному звіті зазначено, що монолітні роботи виконані на 95%, а плита перекриття над -1 поверхом повністю завершена. Ця значна зміна, хоч і свідчить про суттєвий прогрес, потребує уважного аналізу, оскільки формулювання показника розширилося з конкретної плити перекриття до загальних монолітних робіт.

Секція 102:

Фасад з боку внутрішнього двору, який раніше перебував на фінальній стадії, тепер офіційно позначений як завершений.

Секція 103:

Поточний звіт вказує на виконання 130 м³ цегляної кладки зовнішніх і внутрішніх стін, тоді як у липні цей показник становив 50 м³, а у травні – 40 м³. Ці цифри відображають обсяги робіт за конкретні періоди, а не загальний відсоток готовності.

Секція 101:

Після оформлення арочних віконних прорізів та посилення кладки металом у липні, поточний звіт документує підготовчі роботи до оздоблення внутрішніх мереж та сходових клітин, утеплення фасаду, прокладання мереж тепло- і водопостачання та каналізації, а також засклення на рівні 25%.

Секція 109:

Звіти демонструють поступове просування від нижніх поверхів до будівництва 8-го поверху. Однак, формулювання щодо 7-го та 8-го поверхів у липневому та поточному звітах викликають певні питання, потребуючи окремої уваги.

Найбільший прогрес та завершені роботи

Враховуючи, що більшість показників у звітах подано як обсяг виконаних за місяць робіт, а не як накопичувальний відсоток готовності, точне визначення найбільшого приросту будівельної готовності можливе лише для окремих позицій. Наприклад, завершення фасаду з боку внутрішнього двору у секції 102 свідчить про значний прогрес, адже роботи характеризувалися як такі, що перебувають на фінальній стадії протягом кількох місяців.

Динаміка за секціями: детальний огляд

Секція 101:

Зафіксовано значні обсяги цегляної кладки за різні місяці (від 85 до 340 м³), але ці дані не дозволяють оцінити загальний прогрес. Встановлення склопакетів триває, досягнувши 25% засклення, а також розпочато роботи з утеплення фасаду та прокладання інженерних мереж.

Секція 102:

Завершено фасад з боку внутрішнього двору. Виконано 65 м³ цегляної кладки для технологічних прорізів та технічних приміщень, проте пряме порівняння з попередніми обсягами неможливе через відмінності в описі робіт. Попереднє повідомлення про завершення встановлення віконних конструкцій та стяжки підлоги не має нового кількісного підтвердження в останньому звіті.

Секція 103:

Виконано 130 м³ цегляної кладки, що демонструє збільшення місячних обсягів. Підготовлено 90% віконних конструкцій для встановлення, тоді як у липні лише розпочалося їх монтаж. Триває монтаж котельні на покрівлі, тоді як роботи з мережами та стяжкою, згадані раніше, у поточному звіті відсутні.

Секція 106:

За відсутності детального переліку робіт, зазначається лише триваюче облаштування вхідної групи в секціях 106–107.

Секція 109:

Попри завершення 7-го житлового поверху та виконання вертикалей 8-го, існує розбіжність з липневим звітом, де 8-й поверх був готовий на 50%. Причини цієї невідповідності неможливо встановити з наявних даних.

Секція 110:

Виконано вертикалі 1-го поверху з боку внутрішнього двору. Послідовної кількісної динаміки для цієї секції у наданих звітах не спостерігається.

Паркінг:

Зафіксовано завершення плити перекриття над -1 поверхом та виконання монолітних робіт на 95%. Важливо, що показник 95% стосується загальних монолітних робіт, а не лише плити перекриття, що відрізняється від попереднього показника 50%. Протягом липня прийнято 180 м³ бетону.

Нові показники та роботи без динаміки

Нові кількісні показники:

У поточному звіті вперше з’явився показник засклення секції 101 на рівні 25% та підготовки віконних конструкцій у секції 103 – 90%. Також, показник 95% виконання монолітних робіт на паркінгу є новим, хоч і потребує обережного порівняння з попередніми даними.

Роботи без нової зафіксованої динаміки:

Деякі роботи, згадані раніше, зокрема віконні конструкції в секції 102, мережі та стяжка в секції 103, а також протипожежні системи та фасадні роботи в секції 106, не отримали нових кількісних показників у поточному звіті, що ускладнює визначення їхнього актуального стану.

Дані, що потребують уточнення

Особливу увагу слід звернути на суперечливі формулювання щодо секції 109 та паркінгу, де показники різних звітів не є повністю зіставними, а причини таких відмінностей залишаються нез’ясованими. Це свідчить про необхідність більш детальних та стандартизованих звітів від забудовника для забезпечення прозорості процесу будівництва.

Поточний стан будівництва за серпень

Протягом липня на будівельному майданчику ЖК Stanford було прийнято 679 м³ бетону та виконано 280 м³ цегляної кладки. Конкретні роботи за секціями та паркінгом включають:

  • Секція 101: 85 м³ цегляної кладки, початок оздоблювальних робіт, утеплення фасаду, прокладання мереж, 25% засклення та роботи з мокрим фасадом.
  • Секція 102: завершення оздоблення сходових клітин, завершений фасад з боку внутрішнього двору, 65 м³ цегляної кладки.
  • Секція 103: 130 м³ цегляної кладки, монтаж котельні, 90% підготовки віконних конструкцій.
  • Секція 109: завершено 7-й поверх, виконано вертикалі 8-го поверху.
  • Секція 110: виконано вертикалі 1-го поверху.
  • Паркінг: 95% монолітних робіт, завершена плита перекриття над -1 поверхом, 180 м³ бетону за місяць.

Крім того, триває облаштування вхідної групи в секціях 106–107.

Підсумки аналізу

Аналіз звітів дозволяє простежити послідовну зміну етапів робіт у ЖК Stanford, від основних конструкцій до фінішного оздоблення. Найбільш чітка динаміка спостерігається у секції 109 та на паркінгу, де зафіксовано перехід до вищих рівнів монолітних робіт. Однак, значна частина показників подається як обсяги місячних робіт, що ускладнює визначення загального відсотка виконання. Невідповідності у формулюваннях та відсутність деяких даних потребують додаткової уваги та уточнень від забудовника.
