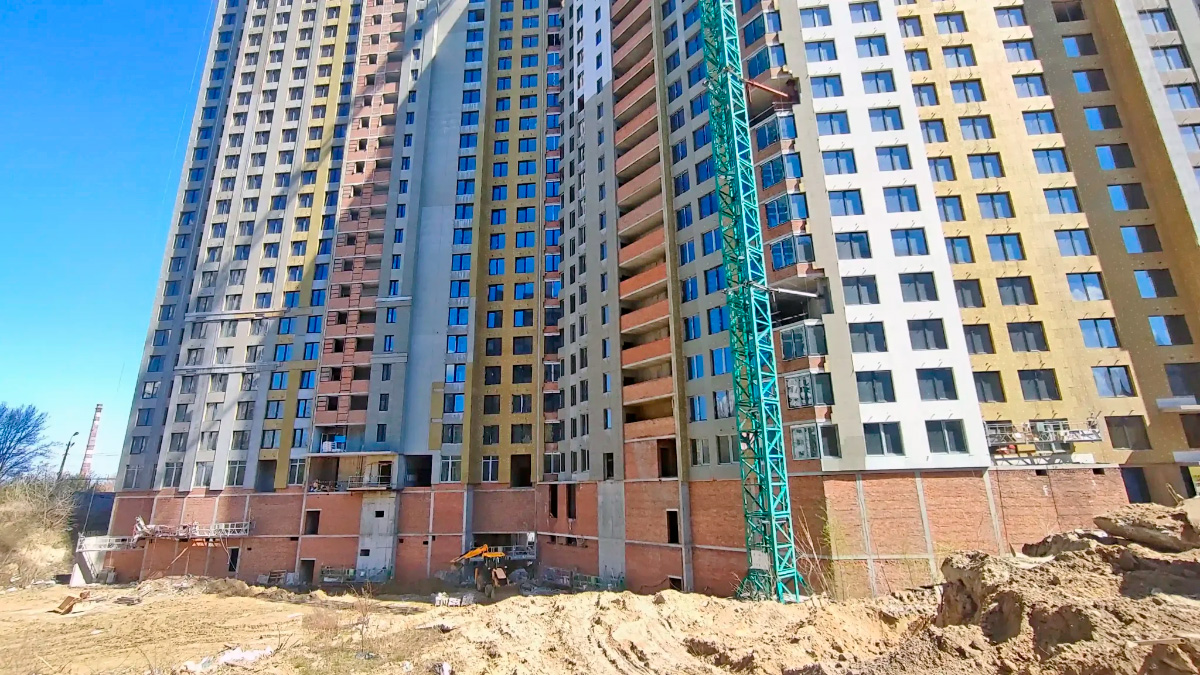

Станом на квітень 2026 року, будівельний майданчик житлового комплексу Stanford активно пульсує життям, демонструючи стабільну динаміку виконання робіт на всіх етапах будівництва. Монолітні, фасадні та інженерні роботи, а також облаштування підземного паркінгу – все це свідчить про впевнений рух проєкту до завершення. Детальний аналіз прогресу будівництва, з розбивкою по секціях, дозволяє сформувати повну картину поточного стану об’єкта.
Аналіз ходу будівництва ЖК Stanford у квітні 2026 року
Ключові етапи та їх прогрес
На будівельному майданчику житлового комплексу Stanford тривають найважливіші етапи зведення, такі як цегляна кладка, монтаж фасадів, прокладання інженерних мереж та бетонування конструкцій. Всі роботи виконуються відповідно до встановленого графіку, що забезпечує планове просування проєкту та його своєчасне завершення.
Детальний звіт за секціями:
-
Секція 101: Цегляна кладка та зведення стін
На 3, 5, 7 та 13 поверхах активно ведеться цегляна кладка як зовнішніх, так і внутрішніх стін, що є критично важливим етапом формування конструктиву будівлі. Протягом місяця було виконано близько 340 м³ кладки, а на 2, 4, 6, 8, 9 та 12 поверхах роботи з цього напрямку вже повністю завершено. Це свідчить про значний прогрес у підготовці до внутрішніх оздоблювальних робіт.
-
Секція 102: Інженерні мережі та фасадні роботи
У цій секції відбувається активний монтаж інженерних систем та фасадних рішень, що безпосередньо впливає на майбутню енергоефективність будівлі. Зокрема, виконується обв’язка стояків дощової каналізації, тривають роботи з монтажу стояків водопостачання та каналізації. Щодо фасадних робіт, то ведеться підготовка до утеплення парапетів та вентиляційних шахт (мокрий фасад), а також завершується монтаж вентильованого фасаду з боку внутрішнього двору.
-
Секція 103: Завершення кладки та старт внутрішніх робіт
Темп робіт у цій секції дозволяє говорити про перехід до наступного етапу будівництва. Цегляна кладка завершується на 7 та 14 поверхах, з виконанням 40 м³ кладки протягом місяця. Важливим показником прогресу є початок облаштування цементно-піщаної стяжки підлоги, що є безпосереднім початком внутрішніх оздоблювальних робіт.
-
Секція 106: Фасад та інженерія
Фасадні роботи в секції 106 знаходяться на фінальній стадії, що дозволяє переходити до внутрішніх оздоблювальних процесів. Виконується обв’язка стояків дощової каналізації, а також завершується встановлення вентильованого фасаду на типових поверхах.
-
Секція 109: Монолітні роботи та каркас
Монолітно-каркасні роботи виконуються згідно з усіма технологічними нормами та графіком будівництва. Прийнято 123 м³ бетону, завершено зведення першого житлового поверху, виконано вертикальні елементи другого поверху (залізобетонний каркас), і наразі триває влаштування плити перекриття над 2 поверхом.
-
Будівництво паркінгу: Підземні рівні
Підземний паркінг активно будується, що є важливою складовою інфраструктури сучасного житлового комплексу. Прийнято 388 м³ бетону, завершуються роботи на рівні -3, включаючи зведення виїзних пандусів («равликів»). На рівні -2 тривають роботи зі зведення вертикальних конструкцій.
Довідка БудОгляд: Характеристики ЖК Stanford
- Локація: м. Київ, вул. Предславинська, 35 (Печерський район)
- Клас: бізнес-клас
- Забудовник: Perfect Group
- Поверховість: 7–20 поверхів
- Кількість секцій: 11
- Технологія будівництва: монолітно-каркасна
- Опалення: власна котельня
- Паркінг: підземний
- Територія: закрита
- Метро: Палац Україна
Житловий комплекс Stanford, розташований у престижному Печерському районі Києва, позиціонується як проєкт бізнес-класу, що відповідає найвищим стандартам сучасної нерухомості. Розташування біля станції метро “Палац Україна” та закрита територія забезпечують мешканцям комфорт та безпеку.
Висновок: Впевнена динаміка будівництва ЖК Stanford
ЖК Stanford у квітні 2026 року демонструє впевнений прогрес на всіх ділянках будівництва, що підтверджується активним виконанням фасадних, монолітних та інженерних робіт. Дотримання встановленого графіку та високий темп реалізації проєкту створюють позитивне підґрунтя для подальшого переходу до внутрішніх оздоблювальних робіт та благоустрою території. Загалом, ситуація на будівельному майданчику виглядає обнадійливою, свідчачи про ефективне управління та професійний підхід до реалізації амбітного проєкту.
